自建房第一步:选址报建与砖混/框架/轻钢怎么选
本文详细科普自建房选址报建流程与注意事项,对比砖混、框架、轻钢三种主流结构体系,并提供造价估算与开工前自查清单,助您合规安全建房。

自建房第一步:选址报建与砖混/框架/轻钢怎么选
【自建房】先把手续跑通,再谈结构选型——顺序反了,钱和地都可能白搭

▲ 自建房不是把楼盖起来那么简单,合规手续与结构选型决定了这栋房子能不能安稳住上几十年
很多人下定决心回老家盖房,第一件事就是找师傅问一平米多少钱。这个顺序是错的。**自建房真正的第一步是把地和手续搞清楚,第二步才是选结构体系。**手续没跑通,房子建到一半被叫停;结构选错,要么多花几十万,要么留下永久隐患。这篇文章帮你把开工前必须想明白的事排一遍。特别提醒:本文属于科普性质,**涉及承重结构、基础与抗震的所有内容,均须由具备相应资质的设计单位出具施工图并经主管部门核准,由具备资质的施工单位实施,本文不替代专业审图与工程签字**。
01 第一件事:地的性质和手续
这是最容易被轻视、后果却最严重的一环。在农村集体土地上建房,涉及宅基地资格、用地审批、乡村建设规划许可等一系列程序,**各地政策差异很大,且近年来管理趋严**。开工前务必到当地村委会、乡镇政府和自然资源、住建主管部门逐一咨询确认,以当地现行政策文件为准。
▍开工前通常需要确认的事项
● 宅基地资格与权属:是否具备本集体经济组织成员资格,是否已有宅基地(一户一宅原则),四至边界是否清晰、有无邻里争议。
● 土地用途:是否为建设用地。耕地、基本农田上建房属于违法用地,可能面临强制拆除,这条没有变通余地。
● 规划许可:多数地区需办理乡村建设规划许可证,部分地区还需施工许可或建房批准书。
● 建设规模限制:当地对层数、檐口高度、建筑面积、占地面积、退让距离(离村道/沟渠/邻居宅基地的间距)通常有明确规定。
● 风貌与专项要求:部分地区有村庄规划、传统村落保护、生态红线、地质灾害易发区等叠加要求。
● 竣工验收与不动产登记:建好后是否需要验收、能否办证,直接关系到房子的资产属性,事前一定要问清楚。
⚠ 手续上最常见的四类麻烦
✗ 先建后批甚至不批就建:抱着法不责众的想法开工,一旦被认定为违建,轻则罚款停工,重则限期拆除,投入全部打水漂。
✗ 超批准范围建设:批的是两层,实际盖三层;批的占地 90㎡,实际打了 120㎡ 的基础。验收和办证时都会卡住。
✗ 四至边界未与邻居书面确认:滴水、采光、通行是农村邻里纠纷的高发点,建议开工前把边界与滴水距离书面签字确认并留存。
✗ 找无资质的施工队并且不签合同:出了质量问题或工伤事故,责任无法追溯,业主自身也可能承担连带责任。
再强调一次:**建房属于建设工程,承重结构安全关乎人命。**设计应由具备资质的单位完成并出具正式图纸,施工应由具备资质的队伍承担,重要节点应有相应的检查与签字记录。任何以省钱为由跳过设计、跳过报批的建议,都不要采纳。
02 选址:同一块地也有好坏之分
在可选范围内,选址的差异会长期影响居住体验和维护成本。下面这些要点,看似朴素,都是吃过亏总结出来的。
▍地质与地形
● 避开地质灾害隐患区:山体滑坡、泥石流沟口、崩塌区、采空区、活动断裂带附近。当地自然资源部门有地质灾害易发区划,务必查询。
● 避开填方地、水塘回填地、垃圾填埋地:这类地基承载力不均匀,容易不均匀沉降导致墙体开裂,处理成本很高。
● 地势宜高不宜低:室内地坪宜高出室外地坪 300-600mm(行业参考值,以设计与当地实际为准),并注意历史最高洪水位、村内排水去向。低洼地遇暴雨极易倒灌。
● 了解地下水位:地下水位高会影响基础形式选择、地下室可行性和一层防潮做法。
● 做地质勘察:条件允许时请专业单位做勘察或至少做钎探/坑探,取得地基承载力特征值,这是基础设计的依据,不能靠师傅的经验拍脑袋。
▍生活配套与朝向
● 朝向:北方地区主房尽量坐北朝南,争取冬季日照;南方湿热地区还要兼顾夏季主导风向的通风。
● 道路与出入:门前道路宽度是否满足搅拌车、吊车、装修材料车进出,这会直接影响施工造价。
● 水电接入:市政或村集体供水管、电力接入点距离多远,是否需要自打井、是否需要增容。
● 排水与化粪:污水最终排向何处,是否接入村污水管网,化粪池位置是否有空间且远离水源井。
● 周边环境:避开高压线走廊、变压器、垃圾站、主干道噪声面、大型养殖场下风向。

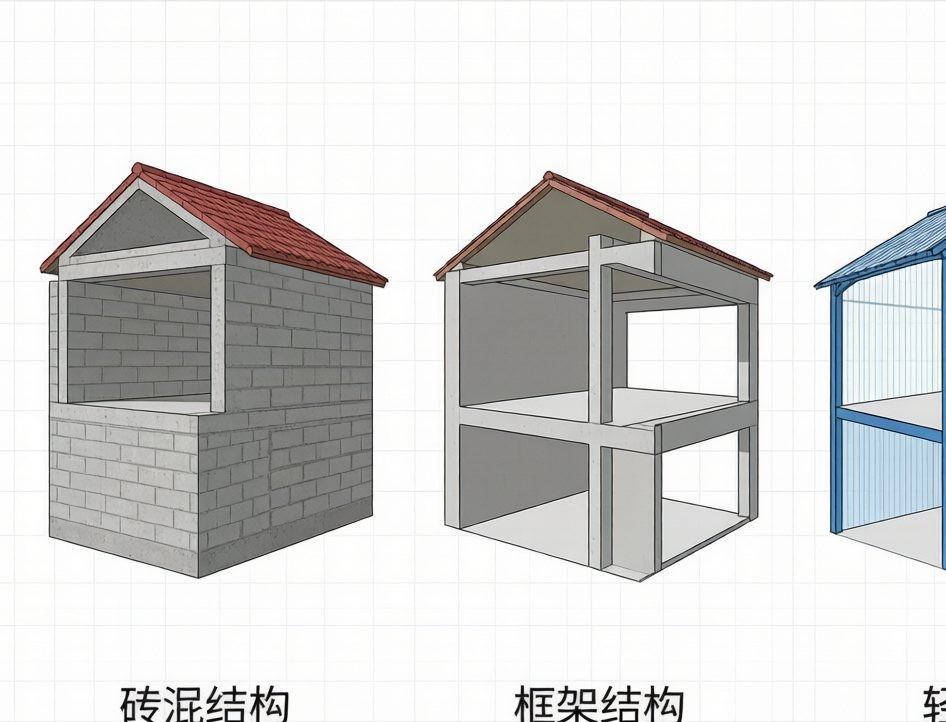

▲ 砖混、框架、轻钢三种结构体系的受力方式不同,适用层数与地域条件也不同,需结合抗震要求由设计单位确定
03 三种主流结构体系怎么选
自建房目前的主流选择是**砖混结构、钢筋混凝土框架结构、轻钢结构**三类。没有绝对的好坏,只有适不适合你的层数、预算、地质和当地施工水平。
表 · 砖混/框架/轻钢结构对比(造价为行业参考值,以当地实际与规范为准)
| 对比项 | 砖混结构 | 框架结构(钢筋混凝土) | 轻钢结构 |
| 受力方式 | 砖墙承重,圈梁构造柱约束 | 梁柱承重,墙体只做围护 | 冷弯薄壁型钢骨架承重 |
| 常见适用层数 | 一般不超过 6 层,抗震要求高的地区更低 | 可做 6 层及以上,自建常见 2-4 层 | 通常 1-3 层 |
| 主体造价参考 | 900 ~ 1400 元/㎡ | 1300 ~ 2000 元/㎡ | 1500 ~ 2600 元/㎡ |
| 施工周期 | 较长,受天气影响大 | 最长,需支模养护 | 最短,工厂预制现场拼装 |
| 空间灵活性 | 差,墙体不可随意拆改 | 好,内隔墙可自由布置 | 较好,跨度受限于构件 |
| 抗震性能 | 相对较弱,依赖构造措施 | 较好,延性优于砖混 | 自重轻,地震作用小 |
| 保温隔热隔声 | 墙体厚重,隔声好 | 需依赖填充墙与保温层 | 需专门做保温隔声构造 |
| 对施工队要求 | 当地队伍熟悉,门槛低 | 钢筋绑扎与混凝土质量要求高 | 需专业厂家与安装队伍 |
| 后期维护 | 开裂修补较常见 | 较稳定 | 关注防腐防锈与连接节点 |
▍选择建议:先问自己三个问题
● 准备盖几层? 两层以内且地质良好、当地砖混施工成熟,砖混性价比高;三层及以上,或想要大开间、后期灵活改造,优先框架。
● 当地抗震设防烈度多少? 设防烈度较高的地区(如 7 度及以上),砖混对圈梁、构造柱、拉结筋、墙体高厚比的构造要求非常严格,稍有偷工就形同虚设。此时框架结构的安全冗余更好。具体设防烈度须查当地抗震设防区划,并由设计单位按现行抗震设计规范确定构造措施。
● 工期与场地条件如何? 山区运输困难、湿作业不便、工期紧张,轻钢有优势;但要确认当地有靠谱的轻钢厂家和安装队伍,出了问题找不到人比省下的钱更麻烦。
⚠ 结构选型上最危险的几个念头
✗ 先盖两层,以后想加层再加。后期加层会改变整体受力,基础与竖向构件必须在最初设计时就按最终层数预留,并经设计复核。事后随意加层是自建房倒塌事故的典型诱因。
✗ 照抄别人家的图纸。地质条件、地基承载力、设防烈度、场地类别都不同,同一套图换个地方可能完全不适用。
✗ 为了省钱取消构造柱、减少圈梁、钢筋降规格。这些正是地震中保命的构造措施,省下的钱与风险完全不成比例。
✗ 盲目追求层数和面积。层数越高,基础、抗震构造、楼梯与消防疏散的要求越高,造价不是线性增加。多数农村家庭常住人口有限,三层已足够,四层以上空置率极高。
✗ 没有正式图纸就开工。口头方案无法核算配筋与承载力,也无法在出现纠纷时追责。
04 造价怎么估:别只盯主体那一项
很多人打听到的一平米多少钱,往往只是主体结构的价格。真正住进去要花的钱,通常是这个数字的两倍左右。
表 · 自建房全过程费用构成参考(行业参考值,以当地实际为准)
| 费用项 | 占比参考 | 容易被漏算的地方 |
| 前期设计与勘察 | 1% ~ 3% | 正规设计费、地质勘察费、报建规费 |
| 基础与地下部分 | 10% ~ 20% | 软弱地基处理、换填、桩基会大幅超预算 |
| 主体结构 | 35% ~ 45% | 钢筋与水泥价格波动、模板周转次数 |
| 门窗与屋面 | 8% ~ 15% | 断桥铝窗、屋面防水与保温层 |
| 水电与设备 | 8% ~ 12% | 自建化粪池、水泵、增容、太阳能 |
| 外墙与外立面 | 5% ~ 12% | 真石漆、面砖、线条造型 |
| 室内装修 | 20% ~ 35% | 通常另算,是最容易失控的部分 |
| 场地与杂项 | 3% ~ 8% | 土方外运、临时用电水、围墙、院坝、化粪清掏口 |
▍控制造价的实用建议
● 体型规整最省钱:方正的平面比复杂转角、大挑檐、圆弧阳台节省材料和人工,结构受力也更合理。
● 层高不要盲目做高:层高从 3.0m 加到 3.6m,墙体、柱、楼梯、外墙面积全部增加,造价上升往往超过 8%,而使用体验提升有限。
● 先定装修再做水电:主体阶段就把厨卫位置、点位、管线预埋想清楚,避免后期在承重构件上打洞开槽。承重梁柱严禁随意开洞。
● 材料自购要有验收环节:钢筋看标识与直径,水泥看出厂日期(通常出厂超过三个月的水泥需复检),砂石含泥量要控制。
● 分阶段付款并保留质保金:与施工队签书面合同,按基础、主体封顶、屋面、竣工分期付款,保留 5% ~ 10% 质保金。
05 开工前的最后确认
把下面这些事情落到纸面上,能规避自建房绝大多数的后续纠纷。
● 图纸齐全:建筑施工图、结构施工图(含基础、梁柱配筋、构造大样)、水电图,由具备资质的设计单位出具并盖章。
● 施工合同书面化:明确工程范围、质量标准、工期、付款节点、安全责任、材料由谁供、违约与保修条款。
● 安全责任约定清楚:施工现场应有基本安全防护(临边防护、脚手架搭设、用电保护)。建议要求施工方为工人投保意外险,并在合同中明确安全责任归属。
● 关键节点留影像:基槽开挖后的原状土、基础钢筋绑扎、构造柱与圈梁钢筋、每层楼板钢筋、混凝土浇筑——这些封起来就看不见了,必须拍照留存并请设计或监理人员到场确认。
● 材料进场台账:钢筋、水泥、砖、混凝土的品牌、规格、批次与合格证,逐项登记。
● 邻里与村委沟通:施工时间、材料堆放、道路占用、滴水与排水走向,提前打好招呼。
最后再重复一遍这句最重要的话:**自建房的承重结构、基础、抗震设计与报批报建,必须由具备相应资质的设计与施工单位实施并经主管部门核准。本文仅作科普参考,不替代专业审图与工程签字。**遇到与本文不一致的专业意见,以正式图纸和主管部门要求为准。
✓ 业主自查清单(可打印带到工地)
| □ | 确认宅基地资格与权属清晰,不占用耕地和基本农田 |
| □ | 到乡镇及自然资源、住建部门办妥乡村建设规划许可等审批手续后再开工 |
| □ | 核实当地对层数、檐口高度、占地面积、退让距离的限制并严格遵守 |
| □ | 与四邻书面确认边界、滴水与排水,签字留存 |
| □ | 查询场地是否处于地质灾害易发区,避开滑坡、泥石流、采空区 |
| □ | 委托专业单位做地质勘察或钎探,取得地基承载力依据 |
| □ | 查明当地抗震设防烈度,由设计单位据此确定结构与构造措施 |
| □ | 按最终规划层数一次性完成结构设计,不留以后再加层的侥幸 |
| □ | 结构体系与层数匹配(两层内可考虑砖混,三层及以上优先框架) |
| □ | 取得由具备资质设计单位盖章的建筑、结构、水电全套施工图 |
| □ | 选择具备资质的施工队并签订书面施工合同,明确安全责任与保修 |
| □ | 室内地坪高出室外 300-600mm,明确场地排水方向 |
| □ | 基础、钢筋、浇筑等隐蔽节点逐项拍照留存并有专业人员到场确认 |
| □ | 按基础、封顶、屋面、竣工分期付款,保留 5%-10% 质保金 |
一句话总结
自建房的顺序永远是:先合规、再勘察、后设计、最后施工——结构选型服从层数与设防烈度,而不是服从预算和别人家的样子。
免责声明:本文所列价格区间、材料参数与工艺标准为行业通行参考值,会因城市、档次、品牌、人工成本及市场行情产生差异,请以当地实际询价与现行国家/地方标准为准。涉及承重结构改动、燃气改造、报批报建、消防与防雷等事项,须由具备相应资质的设计与施工单位实施,并经主管部门核准,本文不替代专业审图与工程签字。
