幸福小区

幸福小区

美工匠装饰美工匠装饰

旧房翻新武汉市 · 测试120㎡2室开工 2026年8月13日

在 App 咨询企业

PROJECT JOURNAL

施工记录

9 次更新

家居配饰

现场进展
9月28号全部完工 收尾工作:主要工作完成后,我添加了沙发、挂画、窗帘和 艺术品等软装饰品。 客餐厅凡是有梁的地方都做了弧形结构,原来有梁的地方显 得很丑,圆弧处理后确实好看了不少。还有就是家里定制的 东西比较多的话就很考验师傅的手艺,还有设计师跟师傅的 配合度,工艺的细节,看起来东西简单,其实都是设计师提 前考虑以及师傅配合的结果。比如我家要做幕布投影,需要 在做吊顶的时候就提前做好幕布尺寸的规划,方便预留幕布 的槽位,这样就可以平时不用时是藏起来的,基本看不出来, 要用时再放下幕布。 我家是无主灯设计,在天花两边设计了隐藏灯带、搭配两组 轨道灯、中央五盏隐藏筒灯,室内灯光色温约3000K左右 这个色温值的灯光属于暖色光,非常适合营造温馨浪漫的感 觉。(上图)
第 9 次更新|家居配饰|2026年8月19日图片第 9 次更新|家居配饰|2026年8月19日图片第 9 次更新|家居配饰|2026年8月19日图片第 9 次更新|家居配饰|2026年8月19日图片第 9 次更新|家居配饰|2026年8月19日图片第 9 次更新|家居配饰|2026年8月19日图片第 9 次更新|家居配饰|2026年8月19日图片第 9 次更新|家居配饰|2026年8月19日图片第 9 次更新|家居配饰|2026年8月19日图片

主材安装

现场进展

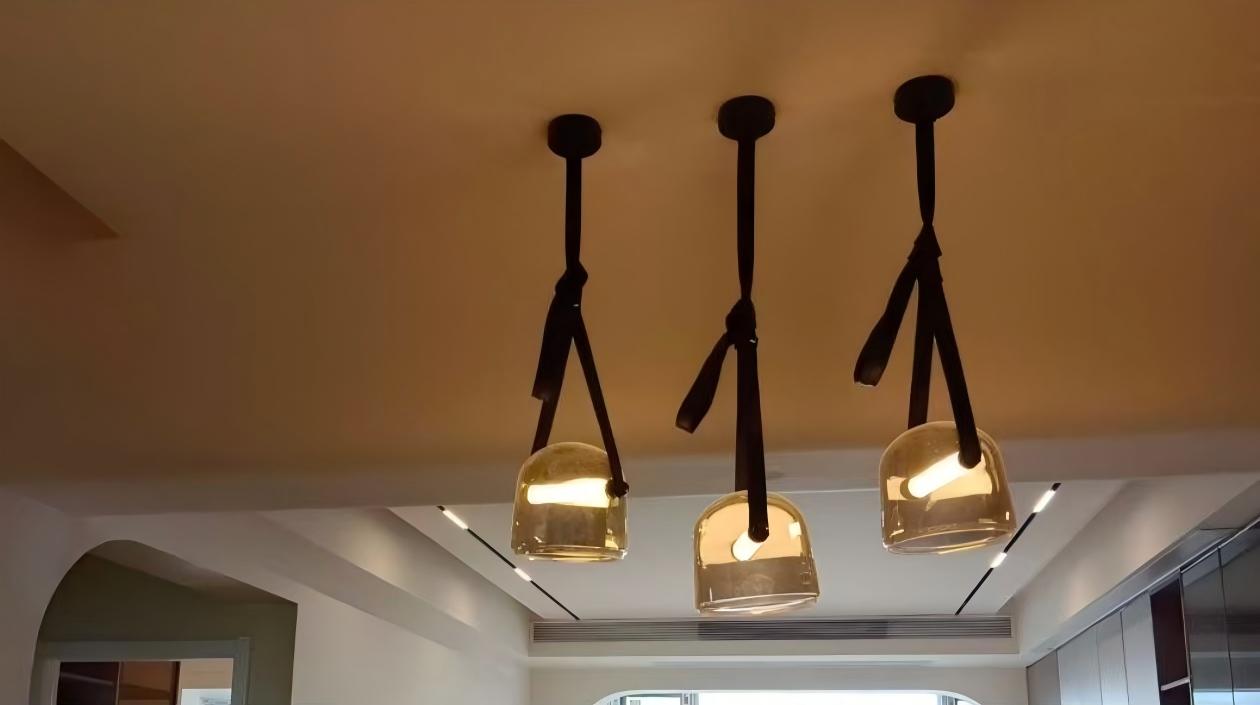

9月16号安装节点 全屋安装无主灯设计,餐厅上方让项目经理给我加了3个小 吊灯,某宝买的。柜子洁具这些也都入场了,卫生间做的三 分离,外面是双洗手池的设计,配备两面扇形镜子,早上可 以两个人一起刷牙
第 8 次更新|主材安装|2026年8月19日图片第 8 次更新|主材安装|2026年8月19日图片第 8 次更新|主材安装|2026年8月19日图片第 8 次更新|主材安装|2026年8月19日图片

油漆施工

现场进展

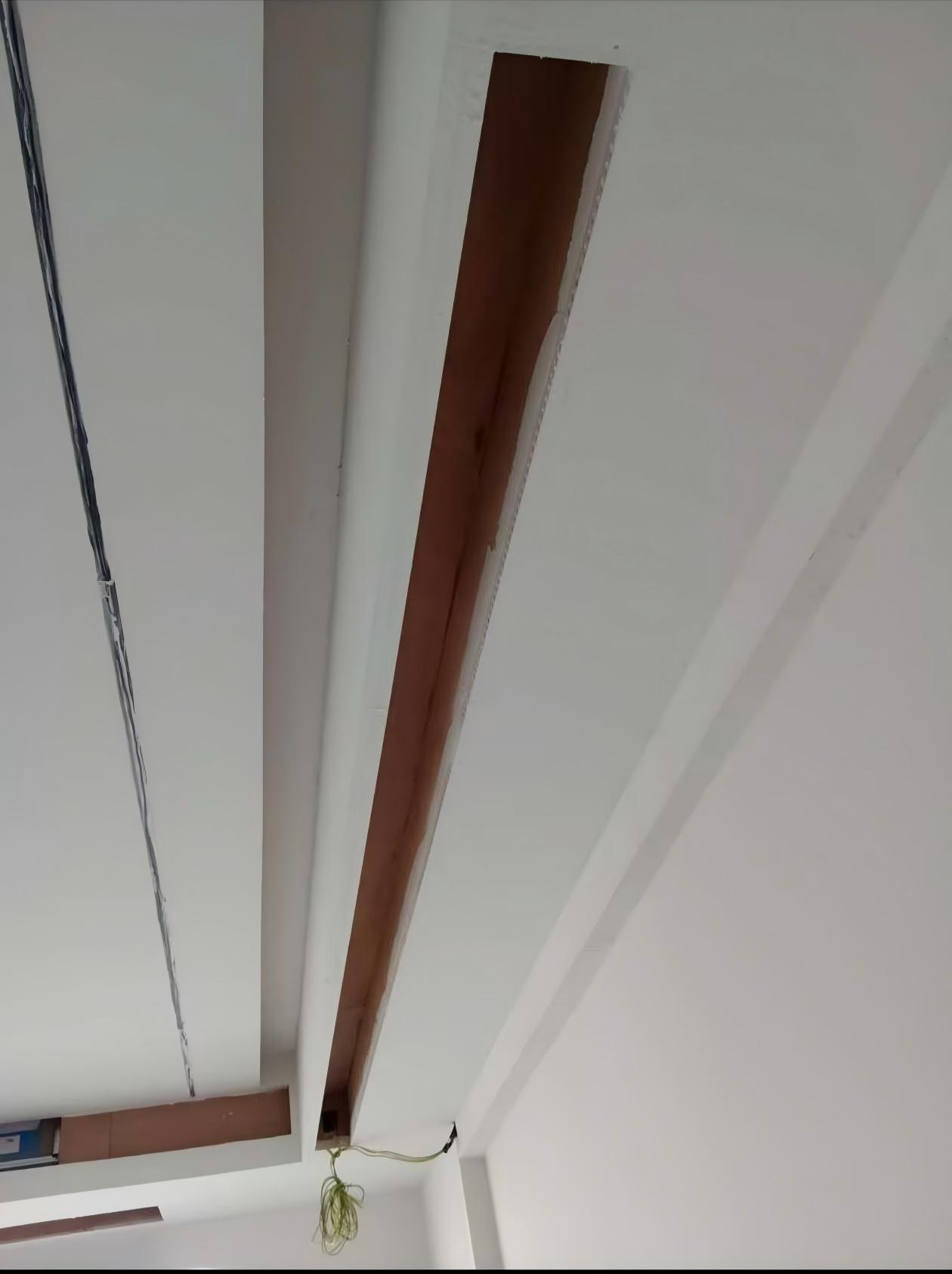

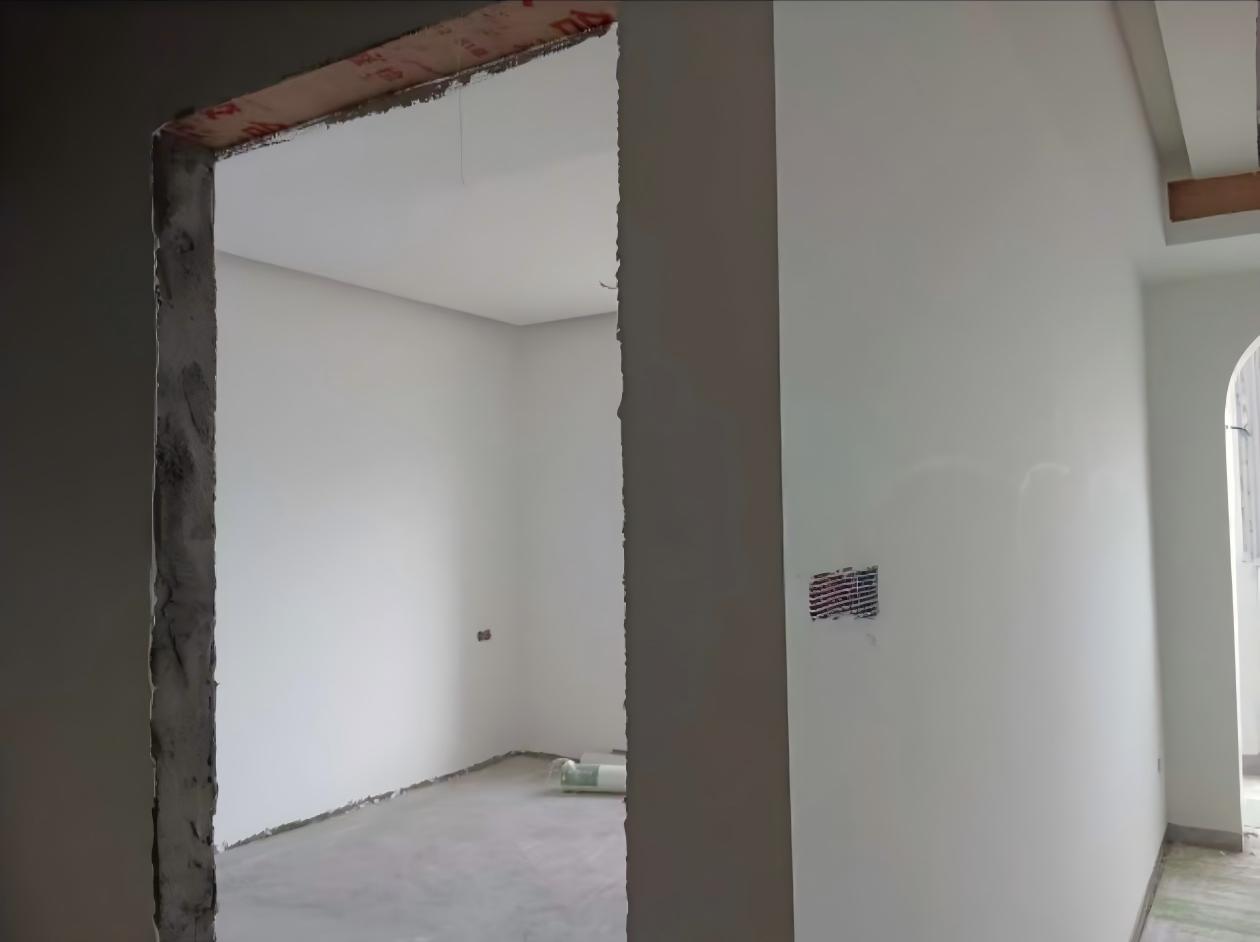

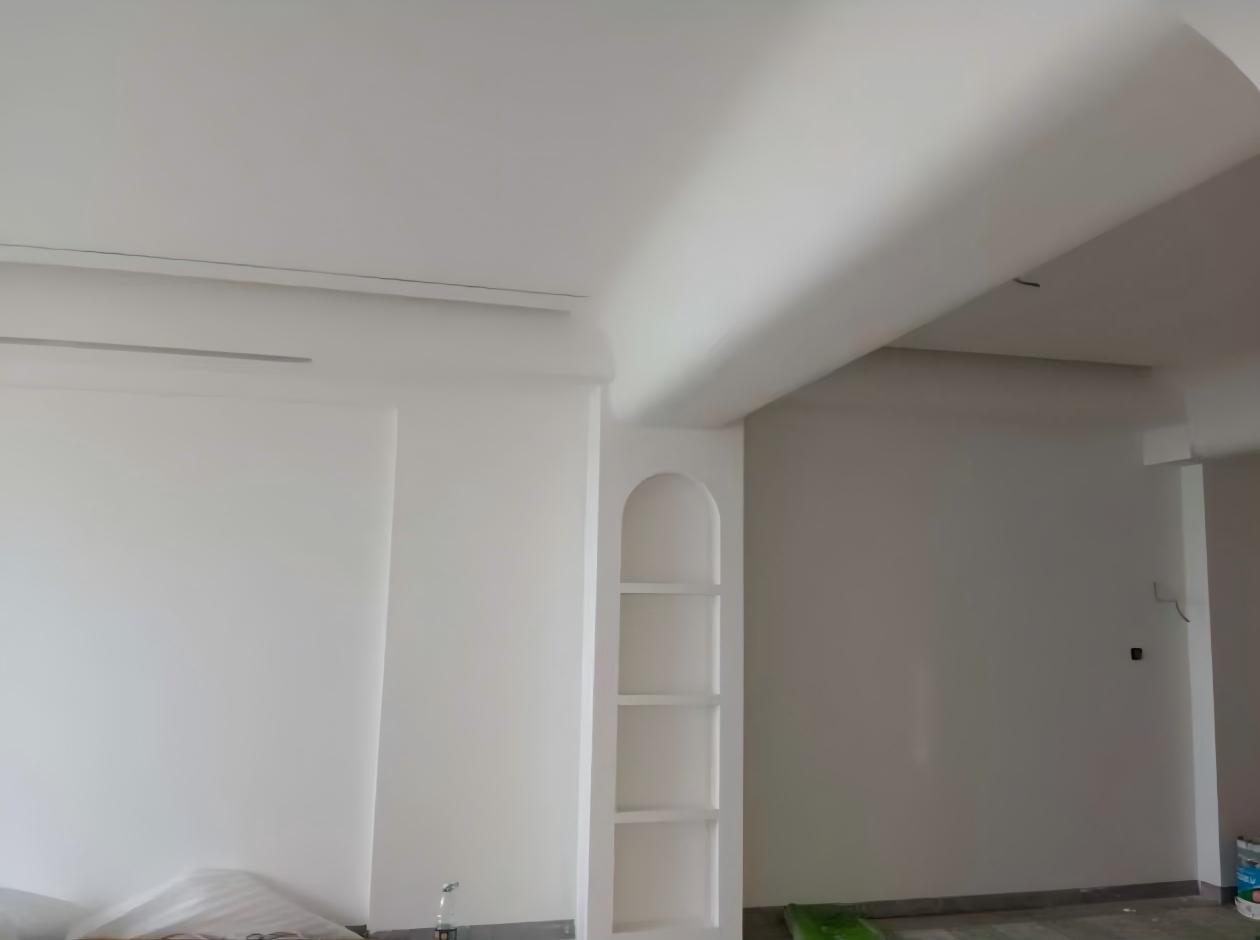

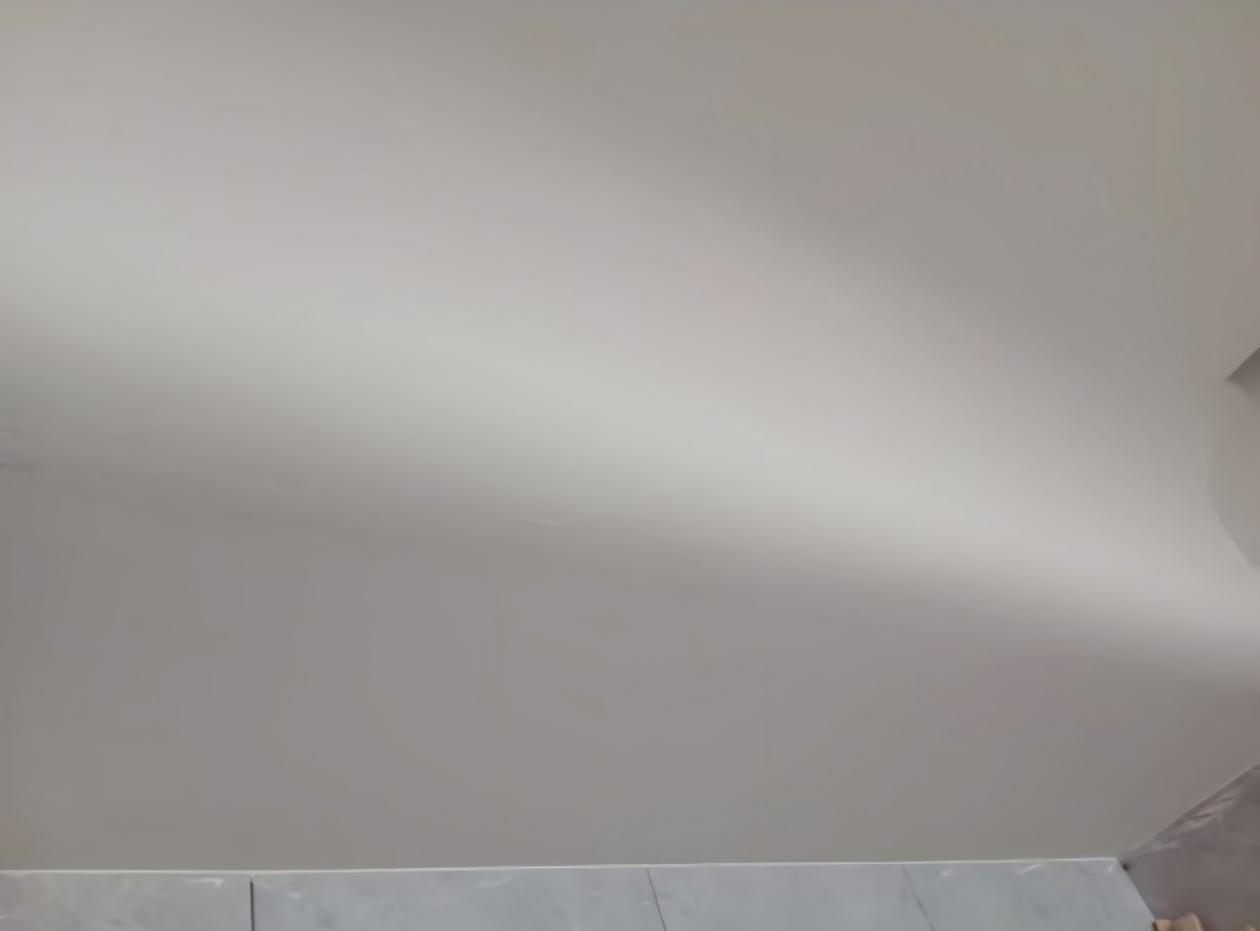

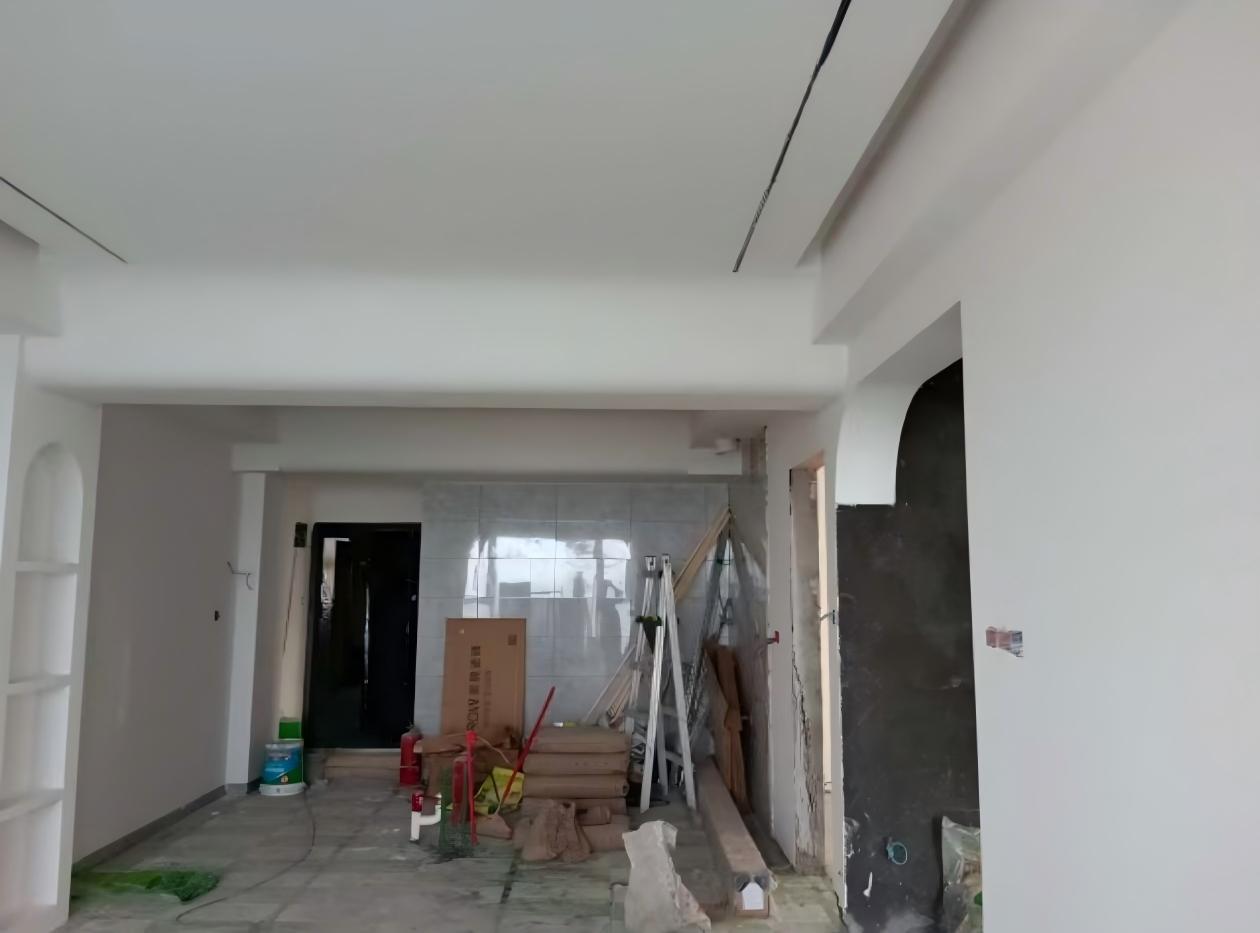

8月17号油漆阶段 油漆阶段,目前2遍腻子刮完,家的样子初具轮廓了。 没刷白之前感觉空间小,昏暗,但是刷白之后开始感觉空间 整洁,透亮,层高也感觉高了。区别还是挺大的,油漆阶段 开始,颜值一路飙升。
第 7 次更新|油漆施工|2026年8月19日图片第 7 次更新|油漆施工|2026年8月19日图片第 7 次更新|油漆施工|2026年8月19日图片第 7 次更新|油漆施工|2026年8月19日图片第 7 次更新|油漆施工|2026年8月19日图片第 7 次更新|油漆施工|2026年8月19日图片

木工吊顶

现场进展

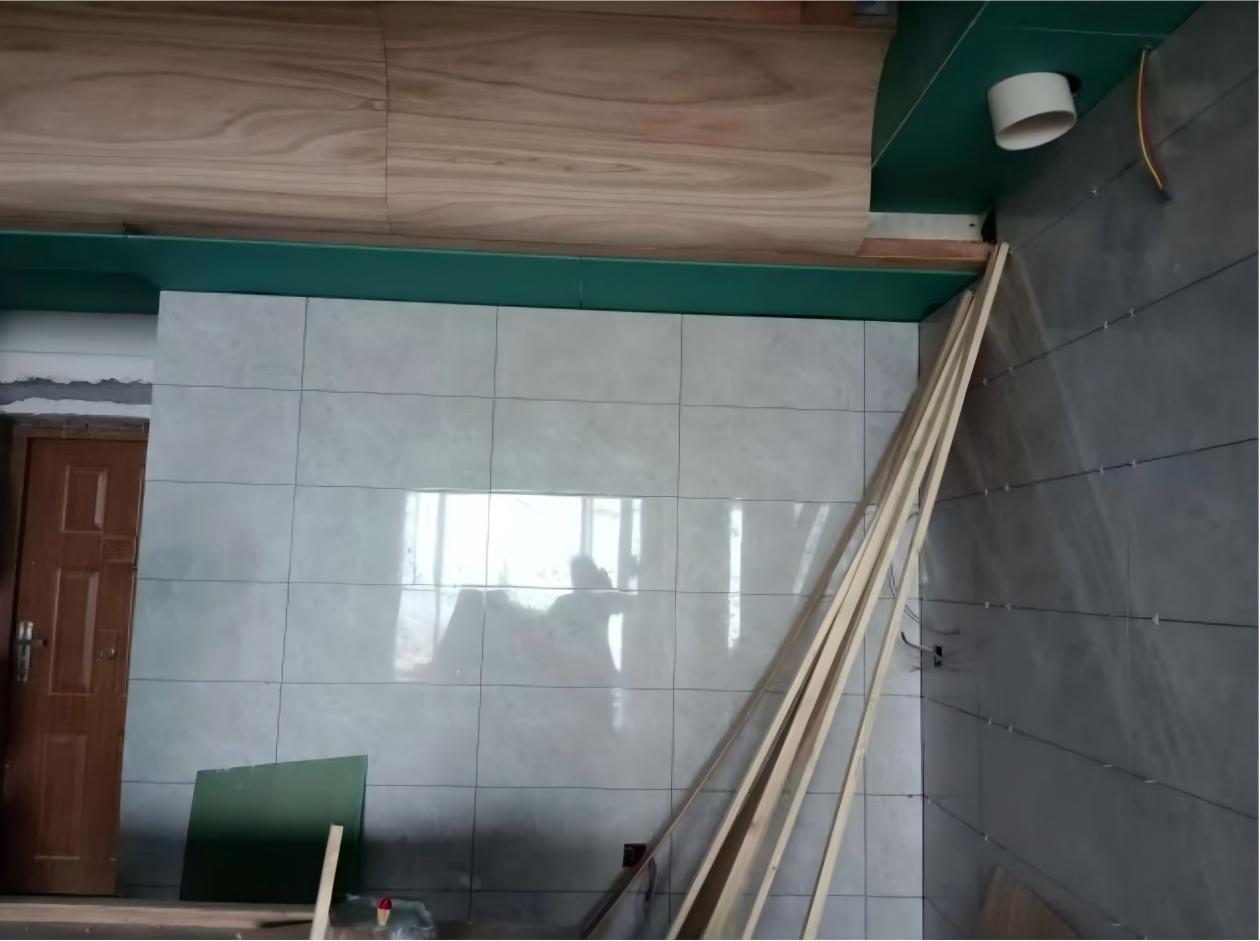

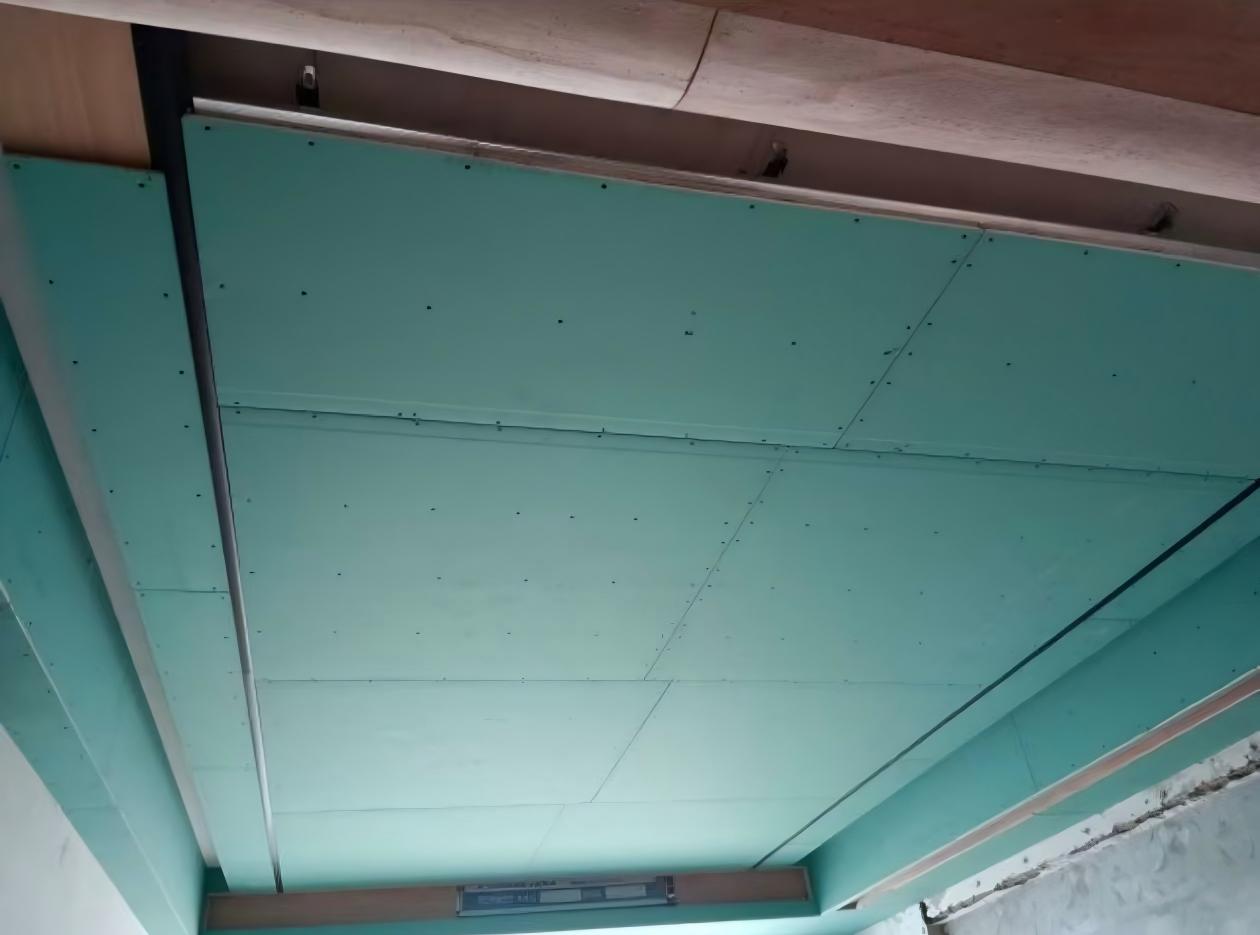

客餐厅上方吊顶, 因为上方有梁,看起来比较生硬突兀,很 难看,为了减少这种突兀感我们采用弧形结构,这样看起来 会好看很多,师傅的手艺相当可以,弧形部分做的很自然。
第 6 次更新|木工吊顶|2026年8月19日图片第 6 次更新|木工吊顶|2026年8月19日图片第 6 次更新|木工吊顶|2026年8月19日图片

瓦工阶段

现场进展

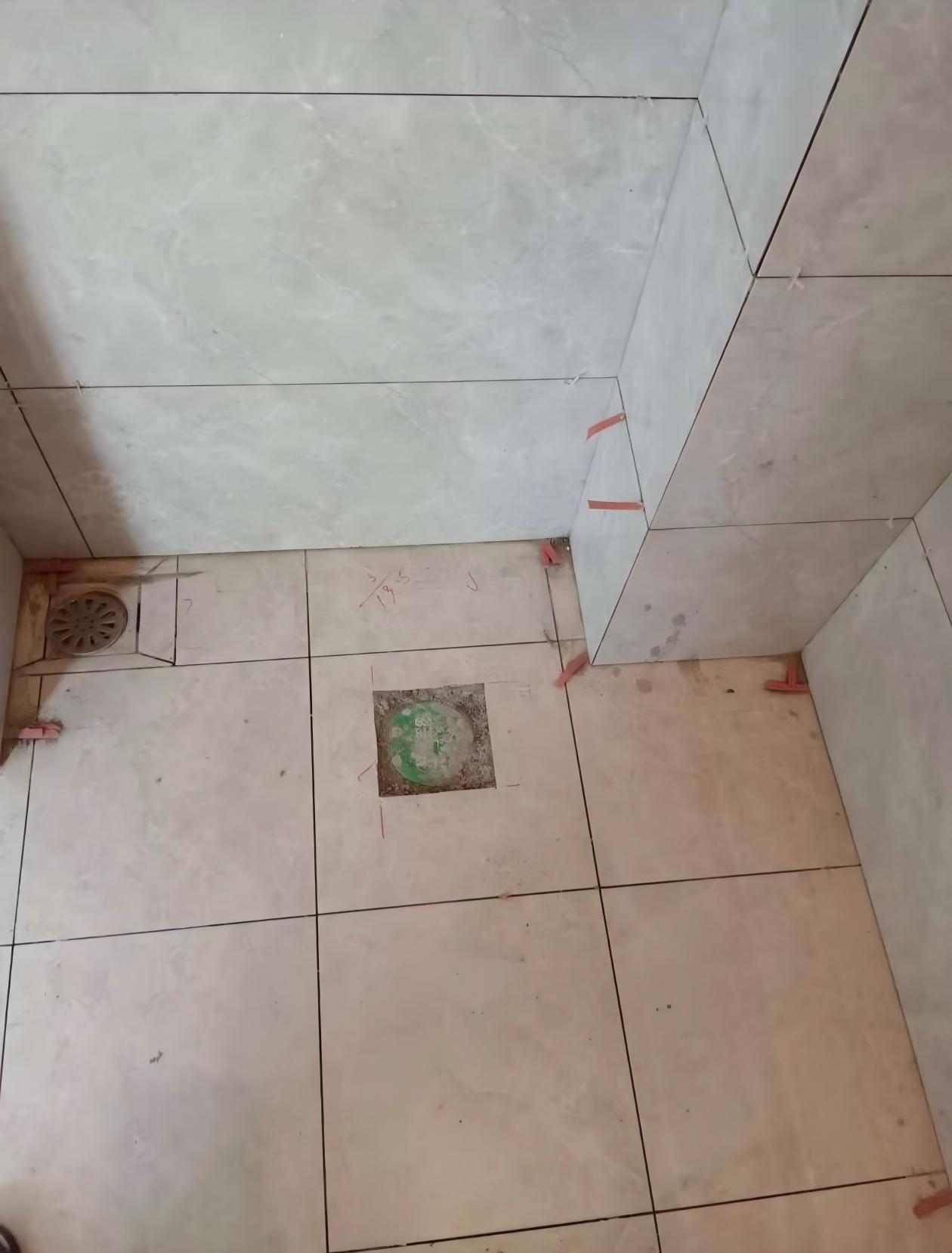

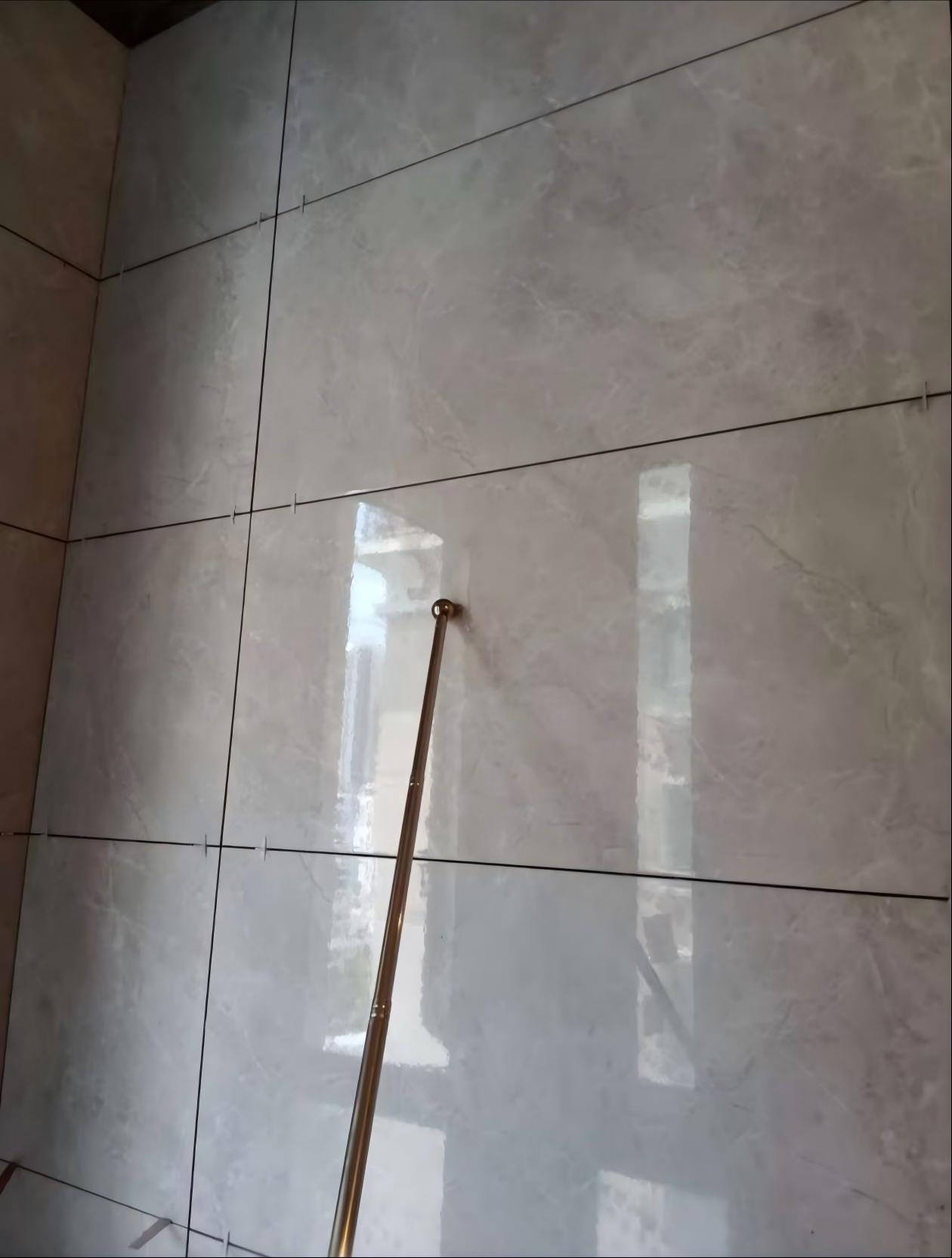

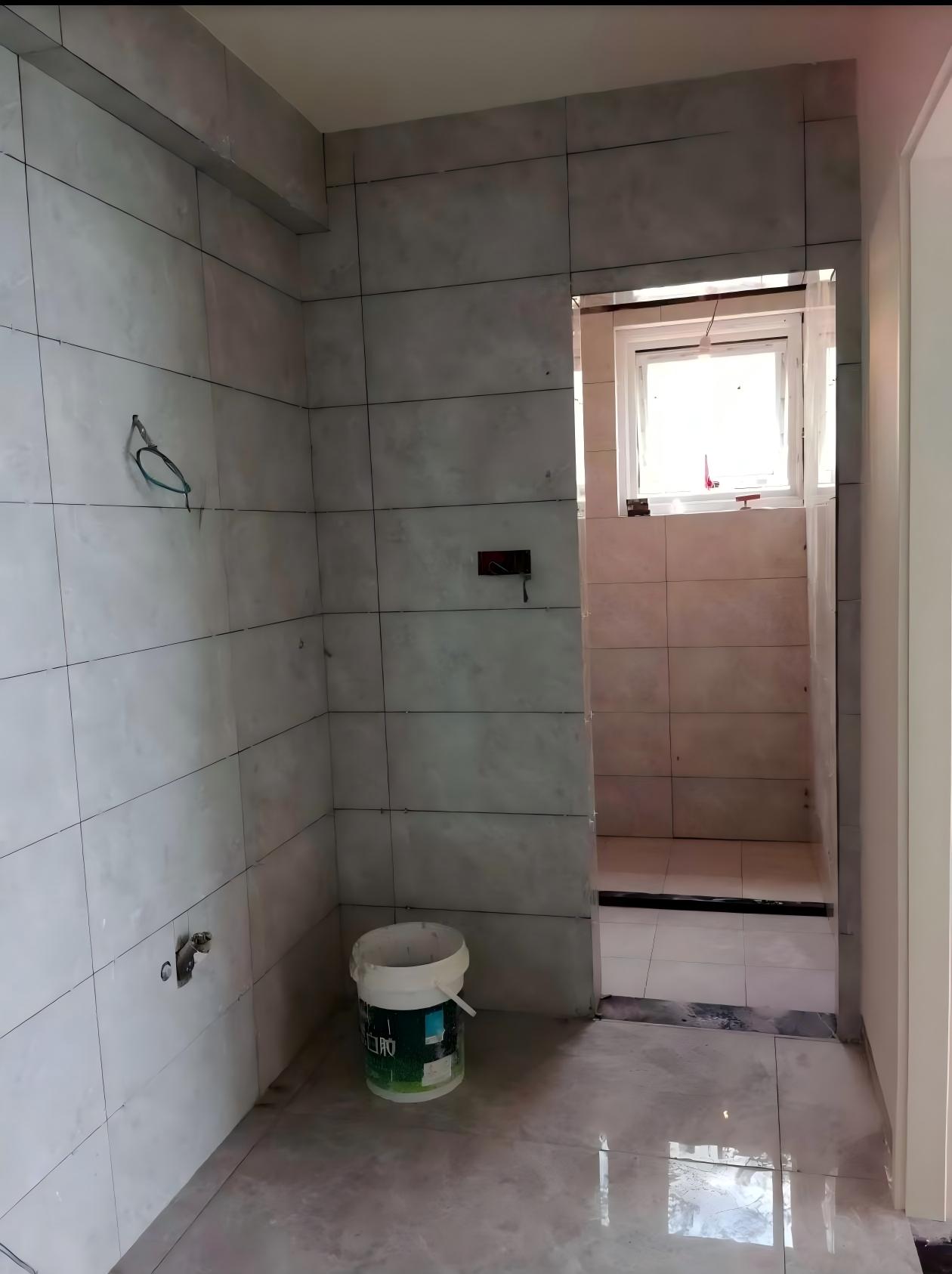

7月10号泥工验收 瓷砖施工完毕,剩下地台,岛台的石材没安装,其他都好了。 接下来清理,验收,有空鼓的地方需要返工 本来以为卫生间会很暗,看了贴砖之后还是很不错的。
第 5 次更新|瓦工阶段|2026年8月19日图片第 5 次更新|瓦工阶段|2026年8月19日图片第 5 次更新|瓦工阶段|2026年8月19日图片第 5 次更新|瓦工阶段|2026年8月19日图片第 5 次更新|瓦工阶段|2026年8月19日图片第 5 次更新|瓦工阶段|2026年8月19日图片

水电/机电

现场进展

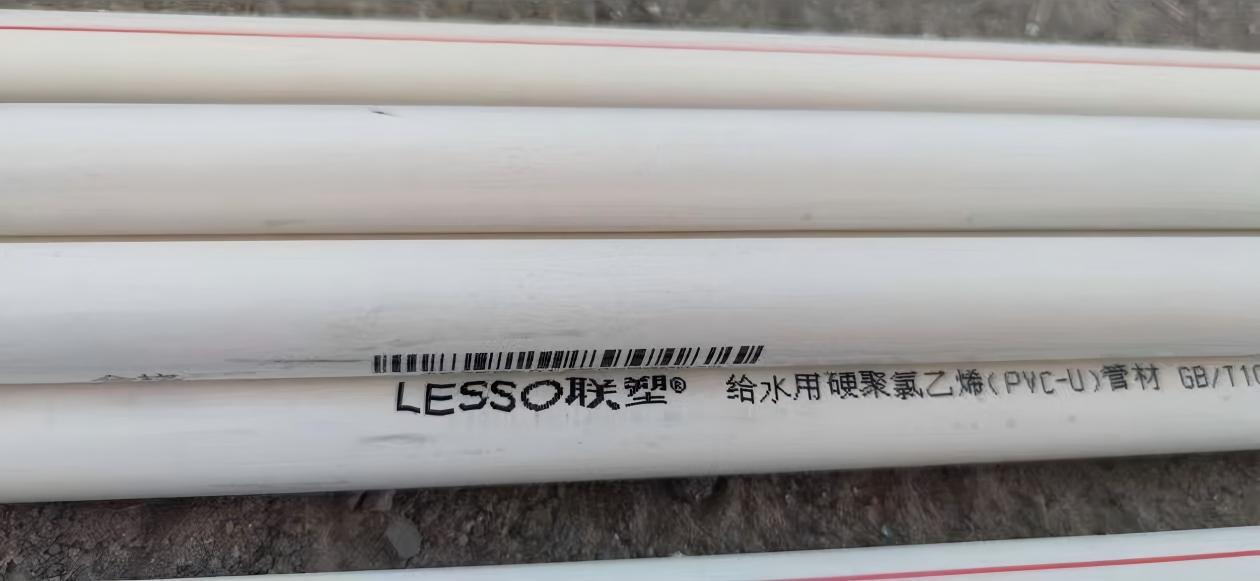

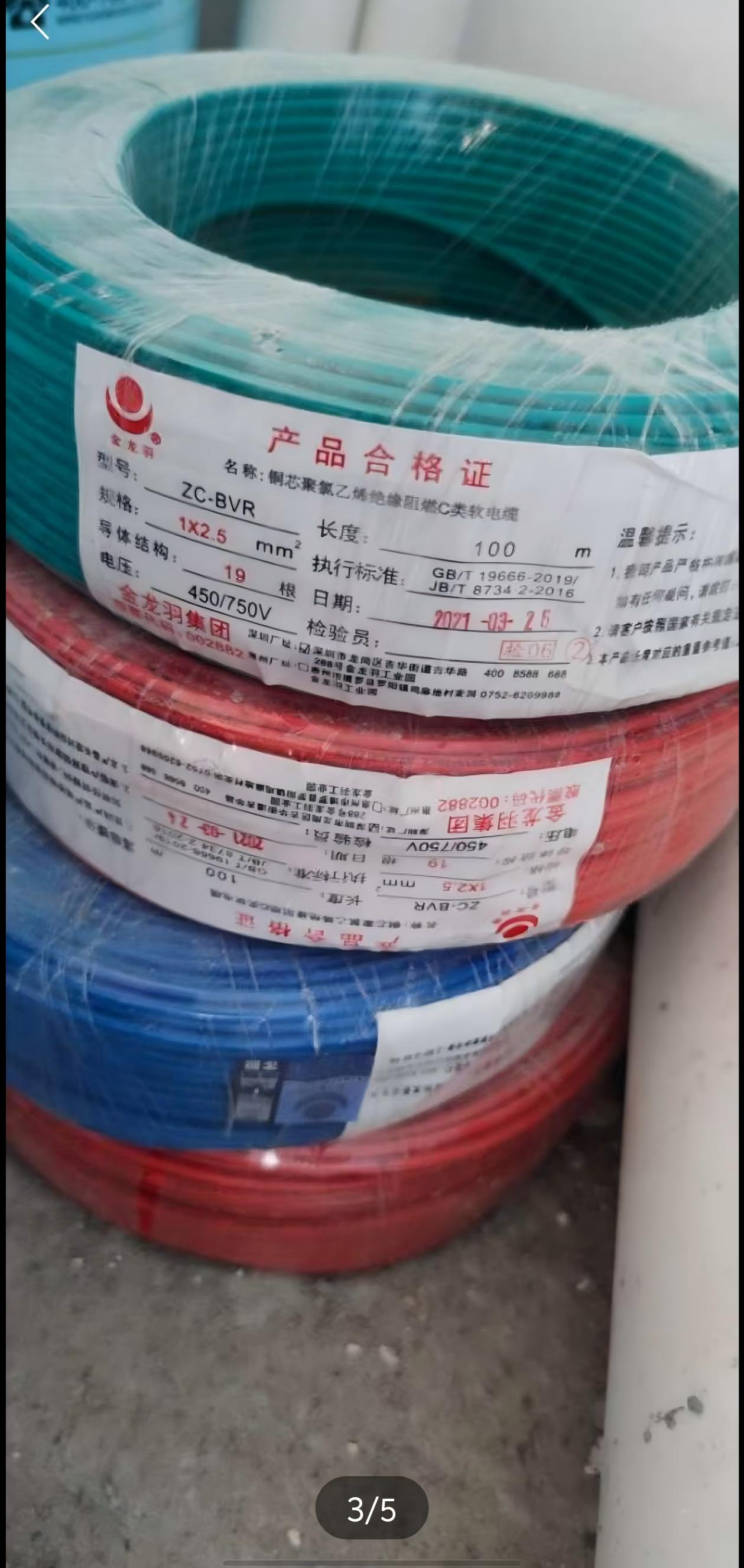

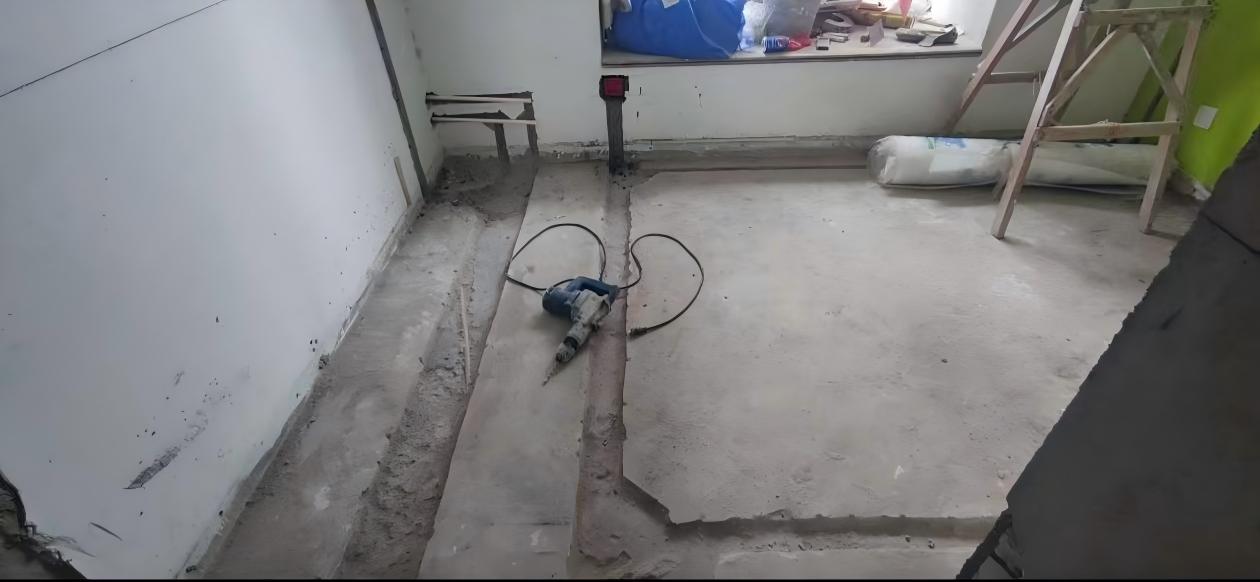

水电改造 6月5号水电施工 水电施工流程一般是按照:定位弹线-开槽-布线-水电路检 测-封槽 弹线定位:施工团队根据水电线路图纸在建筑结构内弹线定 位。开关,插座,水龙头,进出水口等预留位置。前期跟设 计师沟通好插座可多预留一点,防止后期不够。 开槽:根据定位,在墙地面开槽管线通道。看网上说线路有 横平竖直和点对点两种方式。但是身边装修的都是横平竖直。 两者有什么差别,有没有专业的来说下。 再之后就是布管布线,做完之后再进行打压测试,没什么好 说的,整个过程大概花费两周时间。
第 4 次更新|水电/机电|2026年8月19日图片第 4 次更新|水电/机电|2026年8月19日图片第 4 次更新|水电/机电|2026年8月19日图片第 4 次更新|水电/机电|2026年8月19日图片第 4 次更新|水电/机电|2026年8月19日图片

拆除改造

现场进展

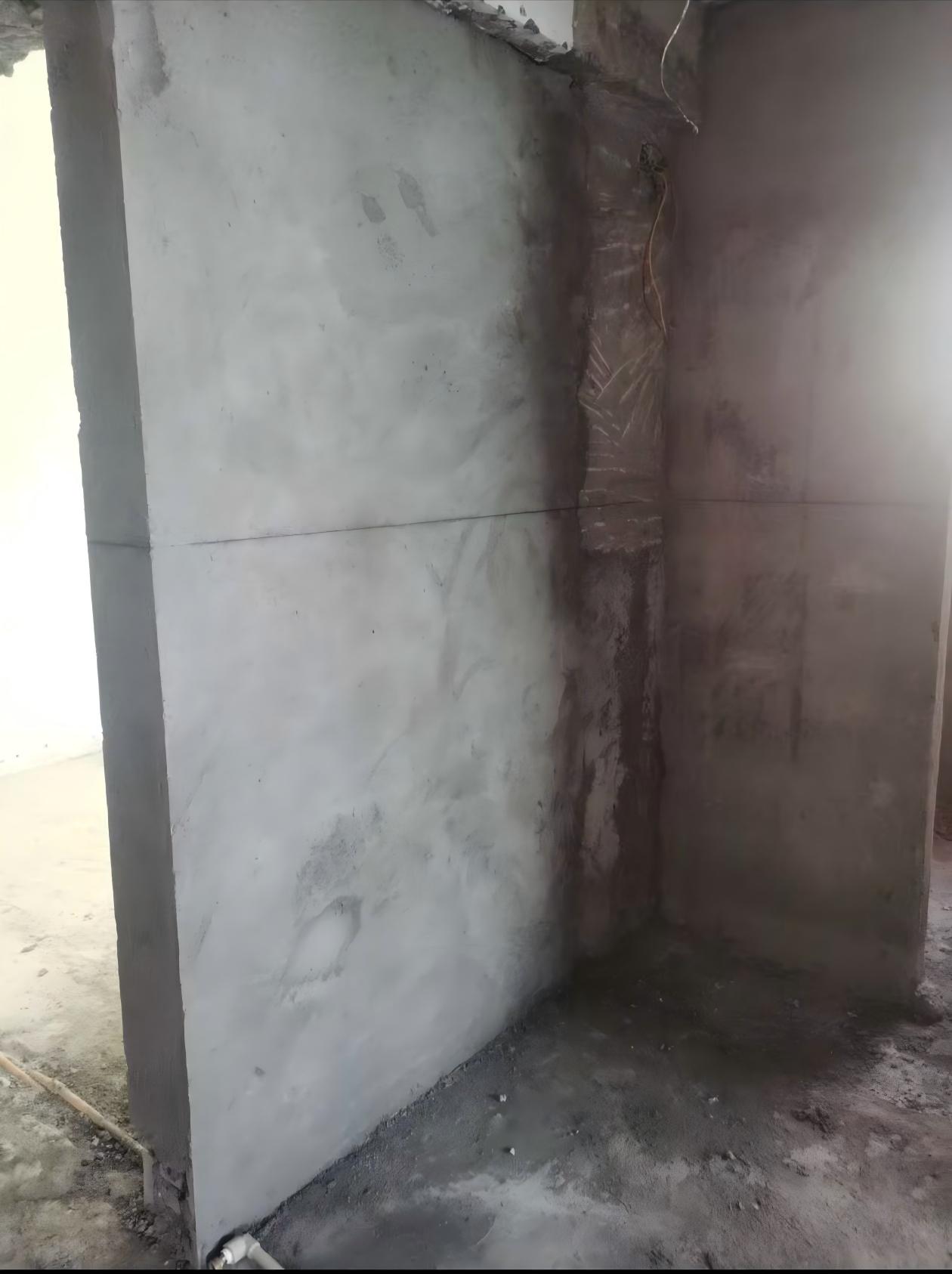

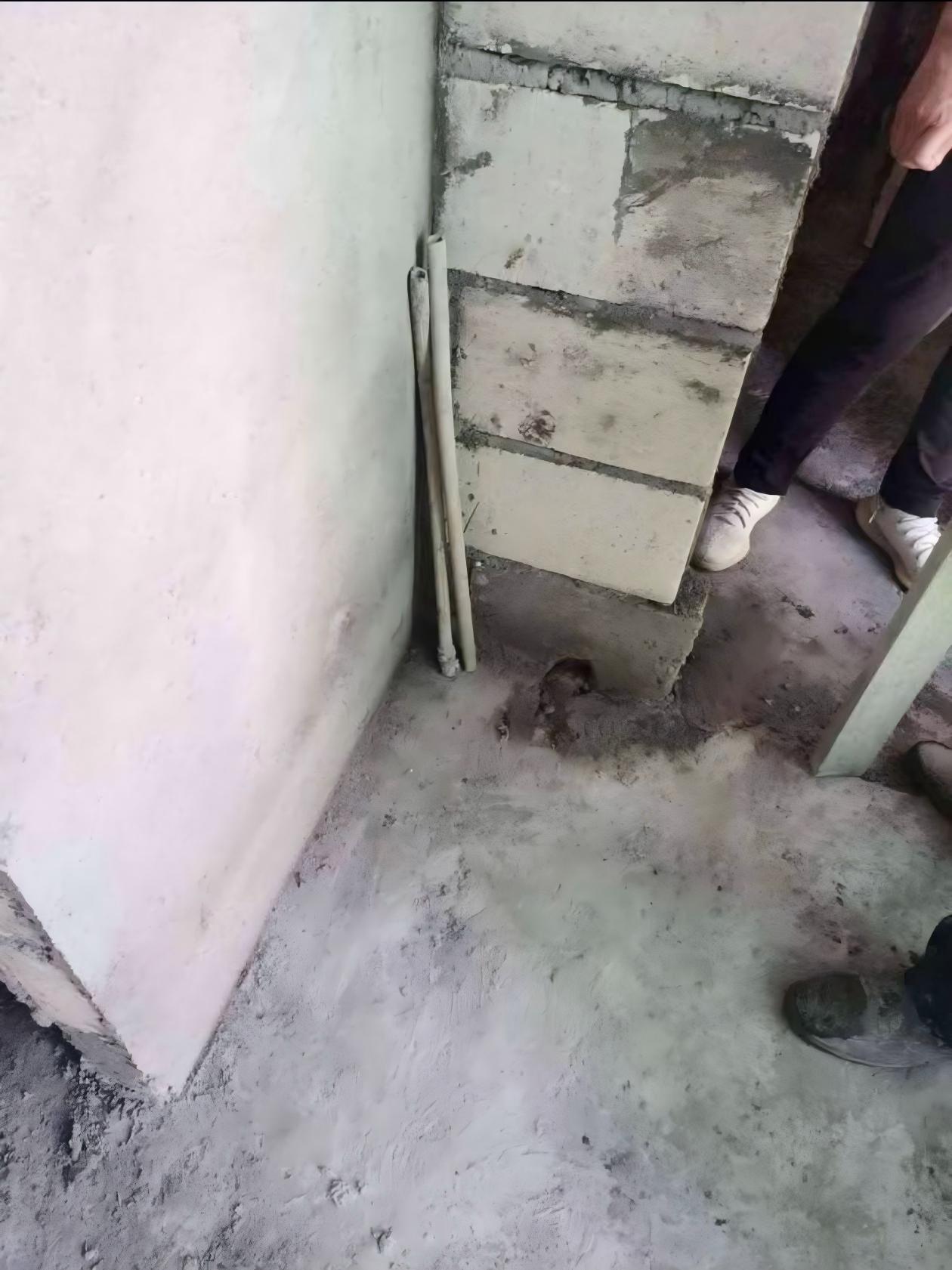

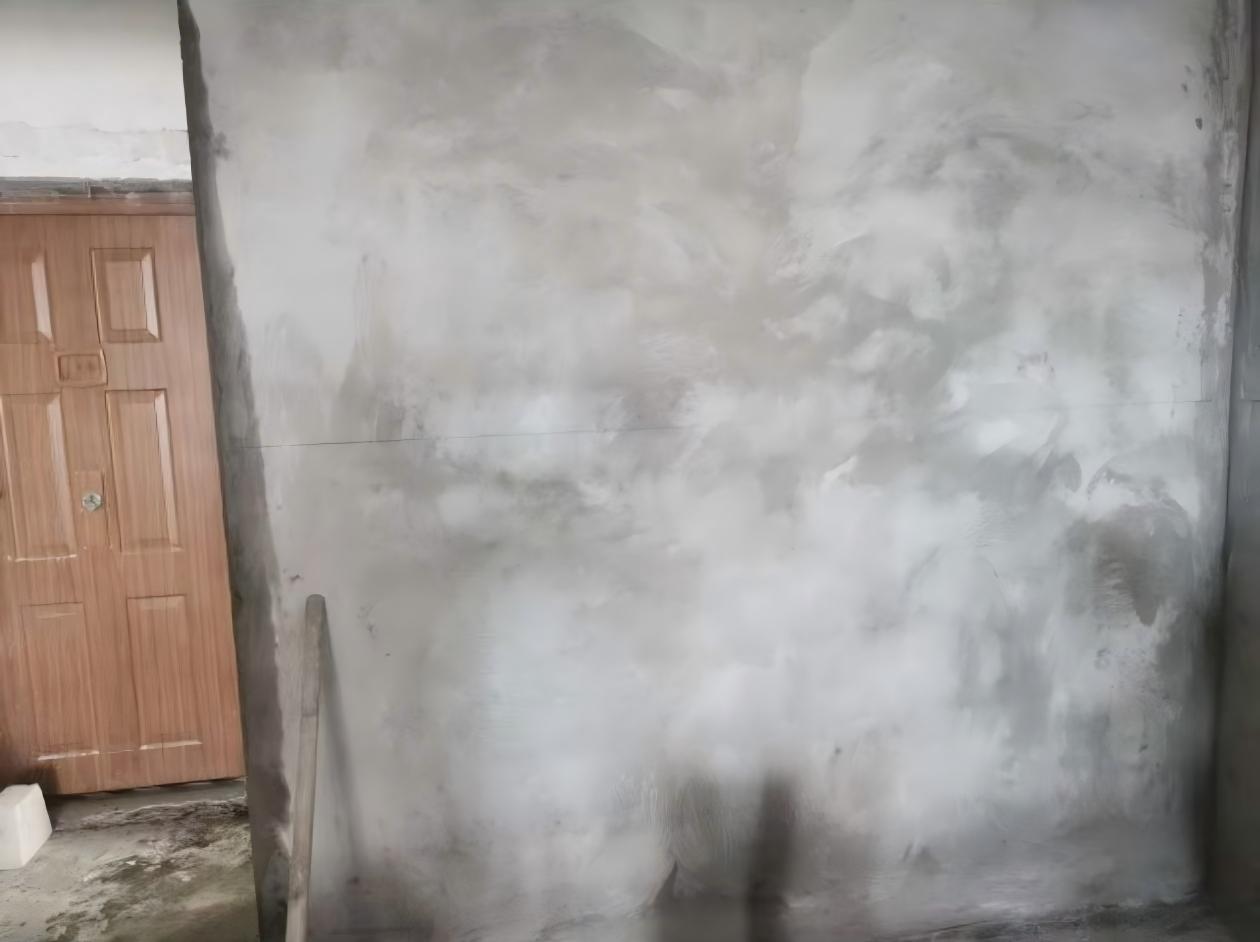

主体拆改 5月24开工 拆除:这包括修改布局和添加新墙以增加一间房间。 旧地板、墙纸和灯具被拆除,为新的改进让路,其次原厨房 墙体拆掉,重新砌出新次卧的墙体。
第 3 次更新|拆除改造|2026年8月18日图片第 3 次更新|拆除改造|2026年8月18日图片第 3 次更新|拆除改造|2026年8月18日图片第 3 次更新|拆除改造|2026年8月18日图片

方案设计

现场进展

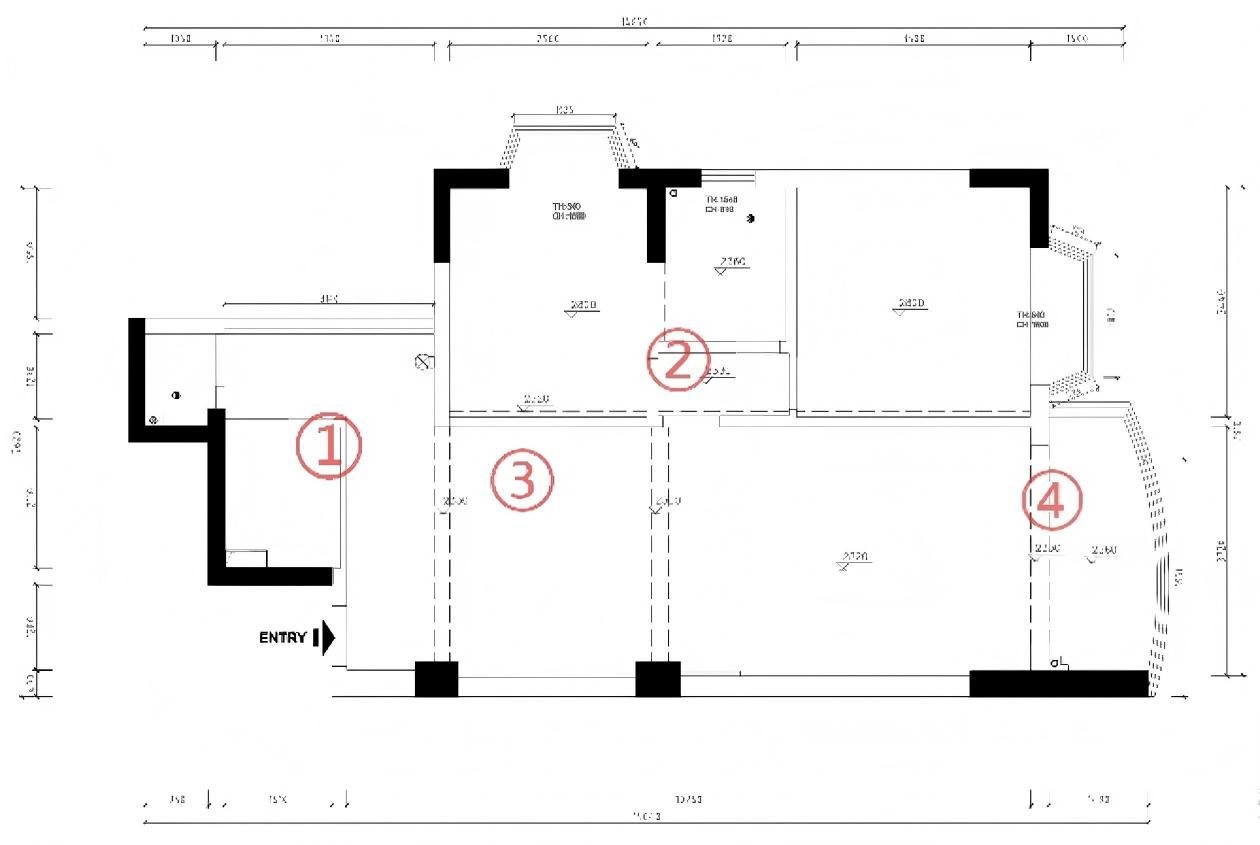

定方案 去年4月份开始看装修,大概一个月方案确定: ①原始户型是一套两居室的房子,我想要改为三居室,设计 师将厨房区域的墙体拆掉,将这里打造为第三个房间。 ②设计师将儿童房的门洞改了个方向,将旧门洞补上,为的 是方便做卫生间三分离,空间利用率更高。 ③原厨房改为卧室之后,将厨房移到餐厅区域设计开放式厨 房,同时利用餐桌设计吧台,让整体的格局变得更为实用。 ④阳台区域这里单独设计了一个小吧台,将阳台打造为休闲 区,算是一个不错的小设计。 设计师的几点改造都挺对我的点的,最终方案就这样敲定下 来了。
第 2 次更新|方案设计|2026年8月18日图片第 2 次更新|方案设计|2026年8月18日图片

项目准备

现场进展
聊风格 前期:首先在进行翻新改造时,对你想要的风格和美学有一 个清晰的想法是很重要的。 客户需求:对于我的家,我想要一些舒适浪 漫的东西,奶油色和糖果色的配色方案是我喜欢的。 其次就是对自己房子的使用有一个明确的诉求,比如我家房 子暂定5口人居住,房子只有两个房间肯定是不够的,所以 我主要的诉求就是改造多一个房间出来
第 1 次更新|项目准备|2026年8月13日图片第 1 次更新|项目准备|2026年8月13日图片第 1 次更新|项目准备|2026年8月13日图片
